Retrouvez au fil des pages suivantes les étapes du chantier de construction de Geotopia qui s’est achevé en avril 2008.

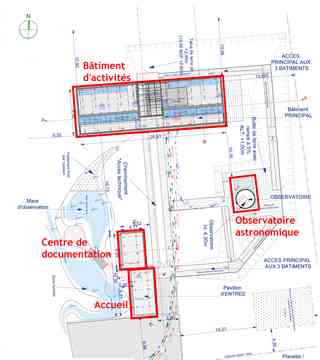

Trois bâtiments vont être implantés sur le site :
|

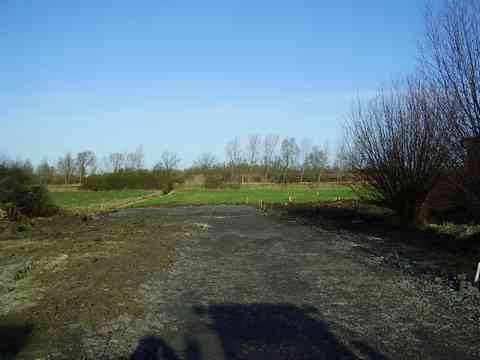

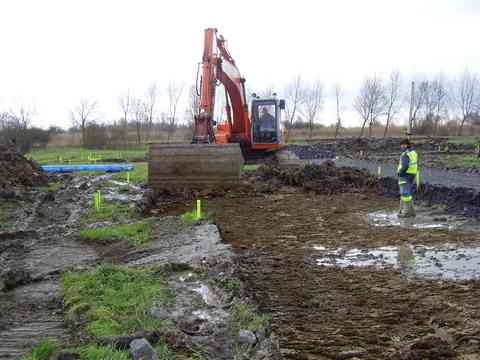

Réalisation de la voirie de chantier |
Le panneau de chantier est posé. |
Les partenaires financiers pour la construction des bâtiments
sont : L’Europe, l’Etat, la Région Nord pas de Calais, l’Ademe
(voir rubrique acteurs).
Les entreprises intervenantes sur le chantier sont: VATP, Bel’Bois,
Pirlet, SNH, ETF, Bonnel, Hydro-Thermie, Tenesol, Ramery TP, SAPR, CK
Carrelages, Appia Artois.

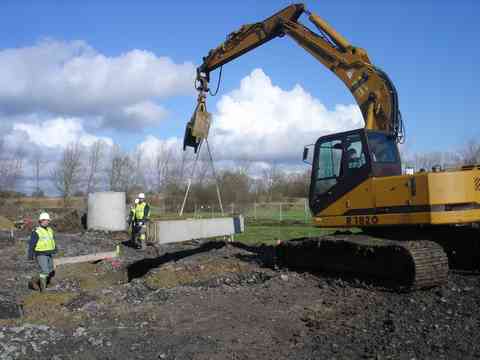

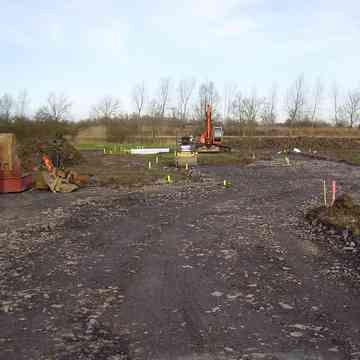

L’entreprise de Gros Œuvre réalise la plateforme des rez-de-chaussée des futurs bâtiments.
Après les terrassements, l’entreprise de Gros Œuvre met en place les longrines préfabriquées supportant les murs maçonnés.

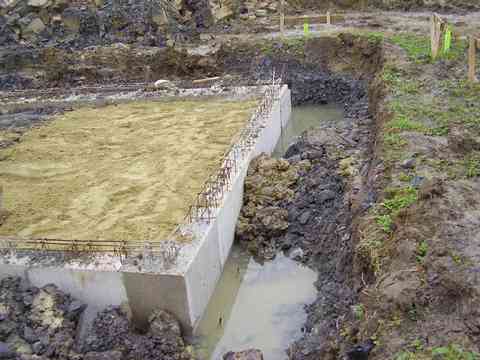

Vue
des fondations en longrines terminées
|

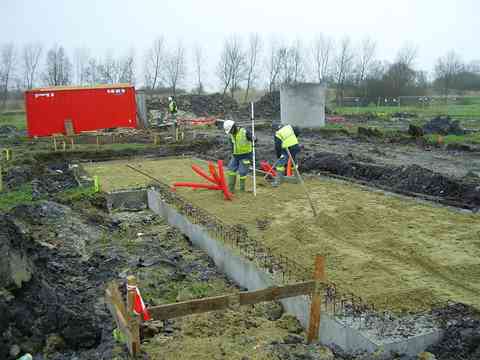

L’entreprise procède à la mise à niveau de la couche de
sable qui recevra le dallage béton, avec pose d’un film étanche sous
plaques de liège expansé. |

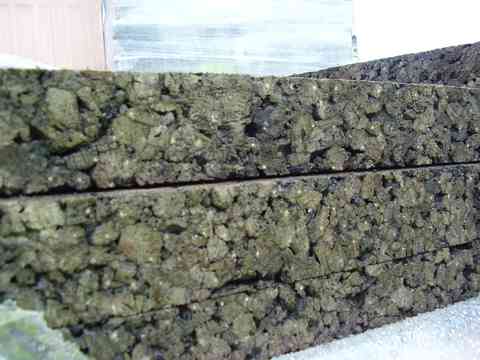

Le liège sert d’isolant thermique et phonique pour les
dallages. C’est un matériau naturel et inerte (HQE). |

Enfin la dalle de béton armé et la chape sont coulées. |

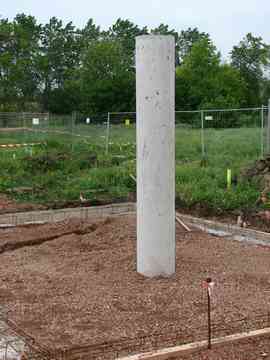

Vue du poteau support du téléscope terminé |
